近日,安康开闭所加装馈线备用隔开施工任务圆满完成。为确保本次施工安全、施工质量和施工进度,变配电技术科、车间高度重视,系统谋划、精细施策,全方位、全流程抓实施工组织与现场管控。

高位统筹定方案
段主管领导组织变配电技术科、车间多次到所踏勘,研判现场环境及作业难点。通过反复研讨,敲定施工方案、制定过渡方案、完善应急措施,明确技术标准、作业流程和管控要点,组织进行现场技术交底。

工前动员明举措

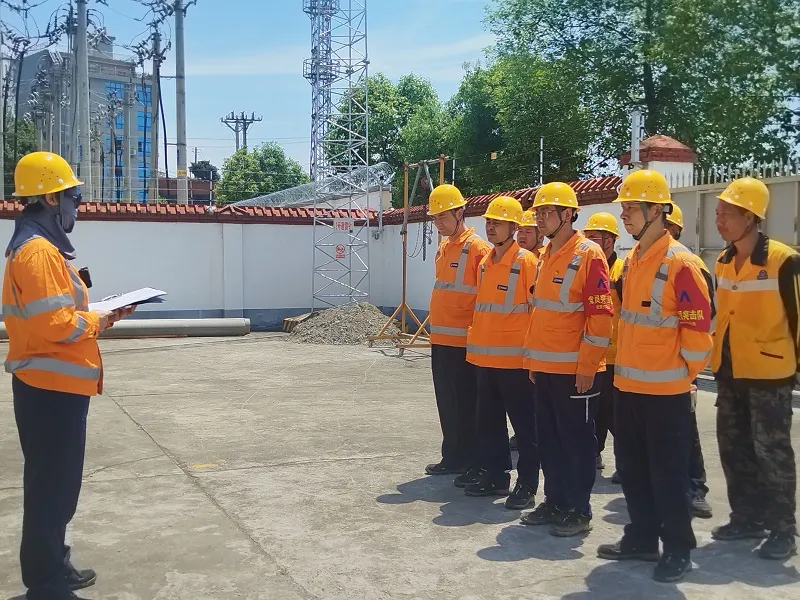

车间通过召开专项施工动员会,组织大家共同学习、吃透方案、不留疑问。研判安全风险和管控措施,制定针对性的“一日一案”,明确任务量,各岗位具体任务和职责,压实岗位责任,实现任务清单化、分工精细化、责任闭环化。
严控现场抓安全
从严抓实劳务人员准入教育、全过程现场监控,严格恪守动火作业、有限空间作业专项管理规定。聚焦防触电、防高坠、防机械伤害三大关键风险,逐项落实卡控措施、确保现场安全可控。

党员攻坚作表率

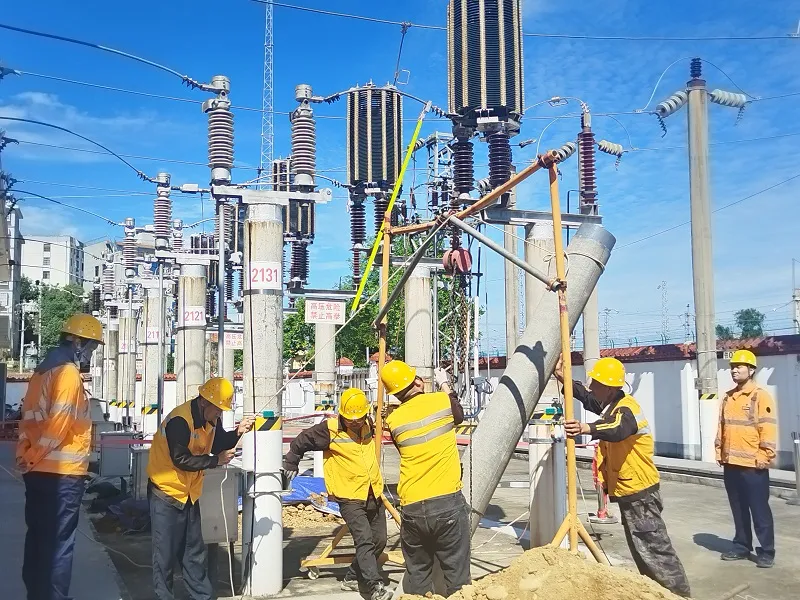

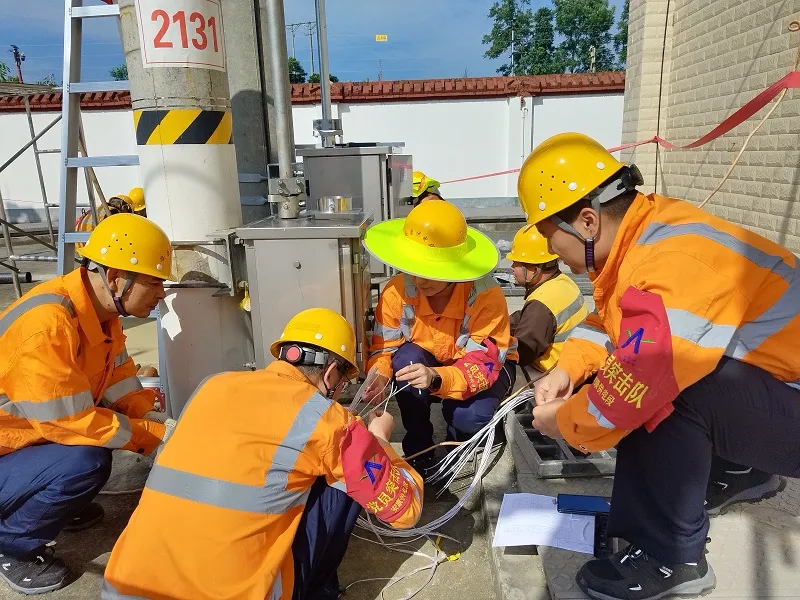

作业中坚持以党员带头树立高标准施工、高质量作业为工作导向。由车间主任带队,组建骨干攻坚队,从支柱基础开挖、电缆敷设剥切,到设备安装、二次细接线、避雷器引线改造,从隐蔽工程到主体设备,全程按标准按工艺作业。
据悉,此次施工自6月2日启动,历时16天,累计完成组立支柱4根,加装备用电动隔离开关4套,敷设电缆8根共计400米,改造避雷器引线4处。此次专项施工改造的顺利竣工,既是安全生产月专项整治工作的扎实成效,也是车间夯实设备安全基础、筑牢枢纽供电防线的具体实践。(供稿:安康市供电段)
