2025年,陕西能源凉水井矿地质测量部紧扣“服务矿井安全生产”核心定位,以地质灾害防治与测量技术护航为双引擎,全年交出提质增效、维护矿安的满意答卷。年度平均块煤率24.50%,防治水工程完成率100%,专业隐患整改率100%,采掘工作面贯通测量误差达标率100%,地测防治水专业安全生产标准化稳居一级。

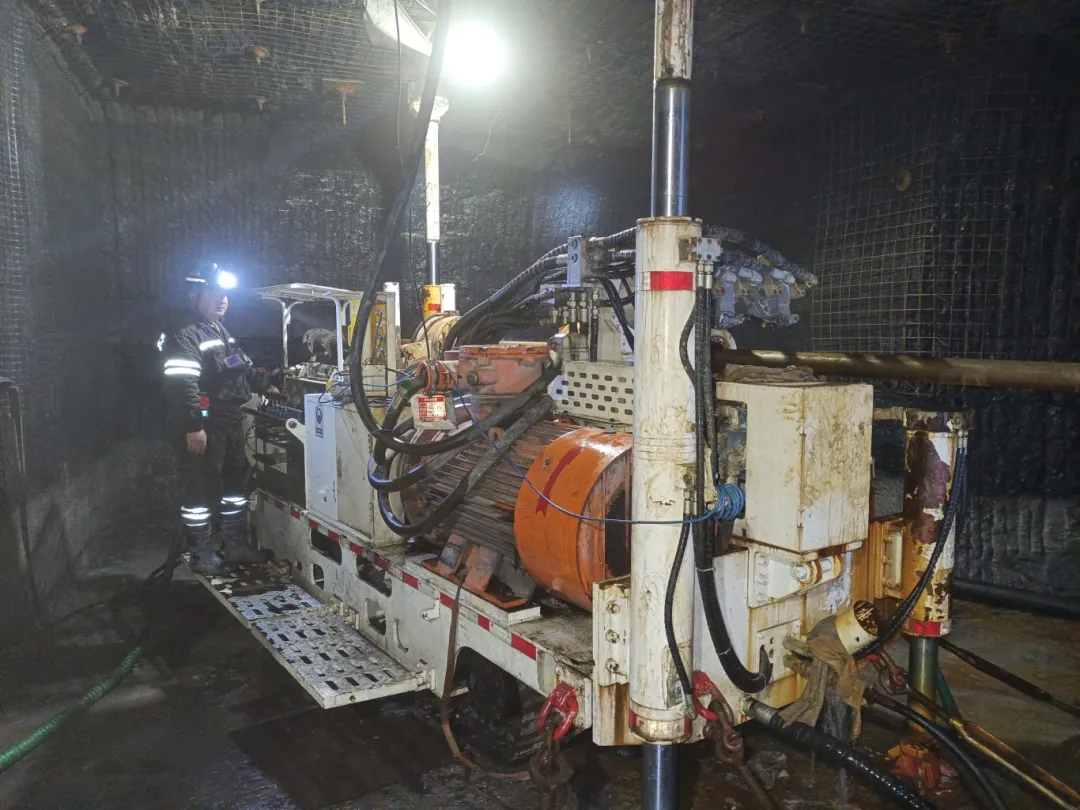

面对块煤率低下的行业痛点,采用“煤层高压水预裂”技术提高块煤率,全年共施工钻孔519个,总进尺97751米,年度平均块煤率24.47%,月度峰值26.15%,直接助推公司全年利润目标达成。同步引入可控冲击波与二氧化碳预裂技术,完成11个试验钻孔,为绿色高效开采开辟新路径。
水害作为公司的“头号”致灾因素,治理工作务求“超前、精准、彻底”。为保障矿井采掘工作安全推进,地质测量部全年累计完成井下掘进工作面物探201次,回采工作面物探8次,施工钻孔467个,其中灾害治理240个进尺79791m,工程钻孔施工227个进尺3551m;完成42210、42211、431402综采工作面疏放水工作,水害治理总疏放水量328.8万立方米。按照规范要求完成隐蔽致灾因素普查报告并通过专家评审,并对致灾因素采取针对性的治理措施,创新构建“探隐-消患-治源-固本”闭环体系,实现全年零水害事故。

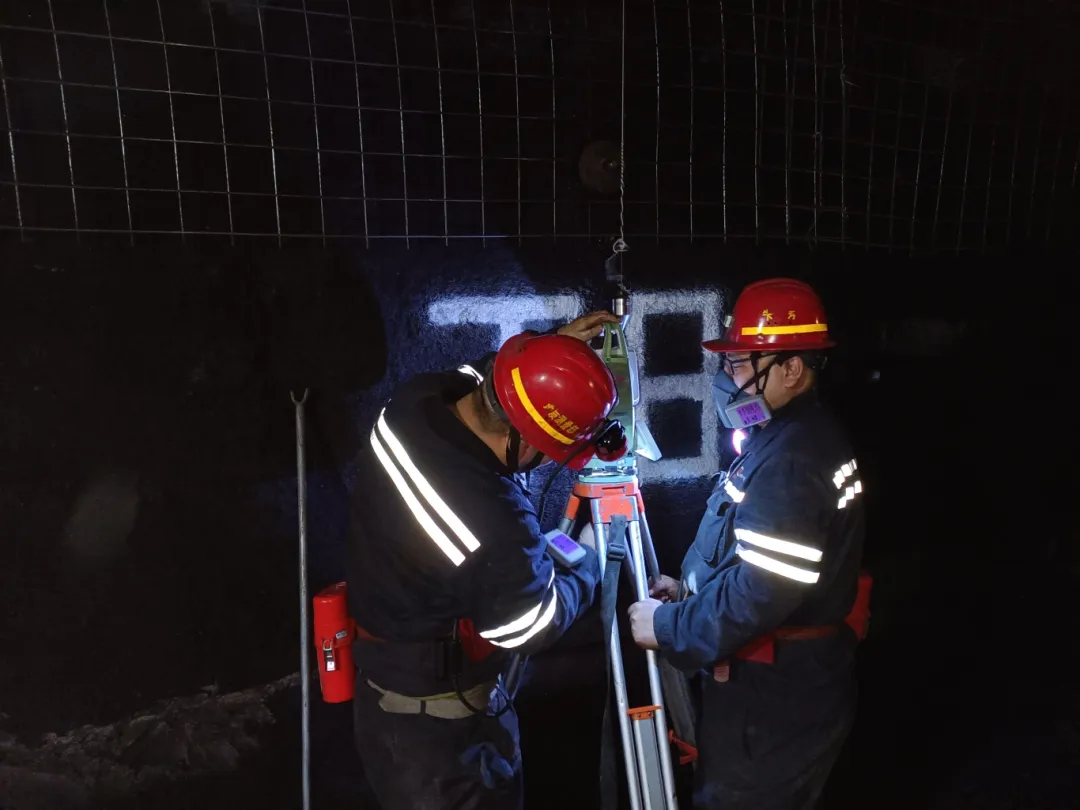

测量是矿井掘进的“方向盘”,关系矿井采掘布局和生产稳定大计。地质测量部全年累计完成各掘进工作面测量放线27205m;完成42212、42213等工作面重要贯通工程11项,均实现高精度精准贯通;完成42212辅运巷、431306辅运巷等13条巷道剖面测绘;完成2025~2028年采掘工作面地表地物踏勘。同时,完成了龙软地测空间信息系统升级,加强了测量数据的內业整理和图纸更新工作,数字化成图率达到100%,所有采掘工程平面图、井上下对照图均做到了及时、准确、规范,为生产指挥和决策提供了直观高效的支持。

2026年,陕西能源凉水井矿地质测量部将锚定“超前、精准、智能、协同”四大方向,全力服务公司智能化矿山建设战略。重点工程方面,确保完成煤层水力压裂工程、422盘区保水治理、42216-42220工作面地面物探等工程;技术升级聚焦地质类型报告修编、龙软GIS系统深度应用,破解软件操作瓶颈;管理优化强化跨部门协同机制,建立地质信息共享平台,破解生产衔接难题。全年以“零误差测量、全周期治灾”为目标,为矿井安全高效生产筑牢地质屏障。(黄 进 朱 涛)
