为夯实生产装置长周期安全稳定运行基础,高质量完成2026年度装置大修工作,金泰氯碱锚定“早谋划、早部署、早落实”工作主线,系统性推进大修前期筹备、过程统筹与攻坚实施各项工作,通过科学统筹资源、分阶段精准施策、全流程闭环管控,同步提升检修质效与生产运营效益,为全年生产经营目标达成筑牢设备保障。
前置统筹,周密筹备,夯实大修保障根基

强化生产运行与检修筹备并行管控,生产部组织各分厂逐一核实年度重点检修项目及所需脚手架搭设、吊车、防腐保温工作量、费用、周期等关键信息,科学编制装置系统水平衡、停开车计划、节点安排及置换方案,最终形成《2026年大修工作手册》,为各分厂规范推进工作提供精准指引。同时,成立大修指挥部,统筹调度各项工作,实时掌握检修进展。各相关部门定期核查材料到货及验收情况,严把备品备件验收质量关;生产部组织技术部、环保监察部及各分厂商讨大修水平衡事宜,并编制排水方案,保障大修期间水平衡稳定;开展工器具、电气设备专项检查,夯实设备保障;严格外委单位管理,全面核查施工资质、人员及工器具,做好入厂安全培训与技术交底;强化生产、采供、销售等部门联动,精准调度物料,在拉空电石料仓、助剂储罐等储存原辅材料的同时,保障生产装置满负荷平稳运行,筑牢大修前置保障。
穿插消缺,高效推进,压缩年度检修工期

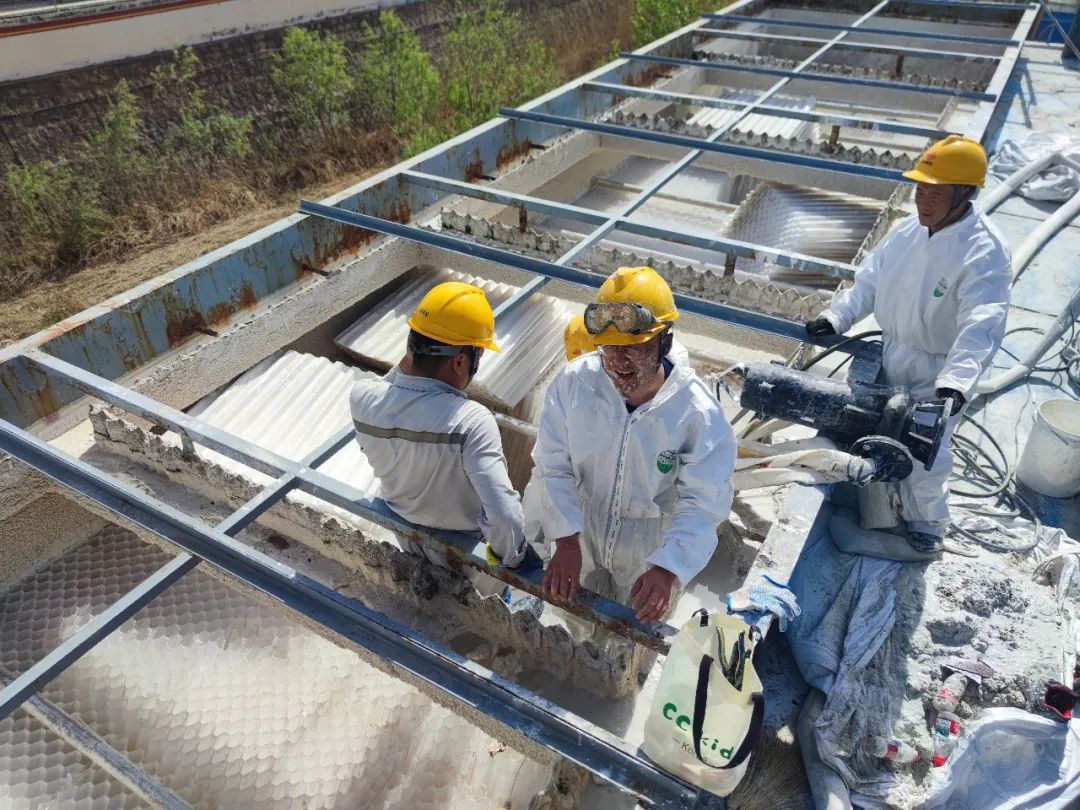

各分厂紧扣《2026年大修工作手册》要求与生产实际,在严守安全底线、保障满负荷生产的前提下,以“治未病”思路,充分利用生产间隙,前置开展管道预制、槽罐清理、设备维保等非停车类检修作业,提前化解设备隐患。截至目前,储运分厂完成7台发生器耙齿更换、西大倾角皮带更换等关键作业;动力分厂完成污水处理系统水池清理、斜管检修;烧碱、热电、PVC分厂同步推进管道预制、设备保养、表计校验等前置工作,各项穿插检修任务有序落地。生产部全程跟进物料到货、现场作业对接,压实分厂主体责任,倒排作业工期、优化施工衔接,最大限度将检修工作前移,有效缩短全线停车检修周期与降低外委费用,实现生产连续性与检修高效性双向兼顾。
集中攻坚,闭环管控,筑牢安全运行根基
生产装置全线停车是深度检修、根治顽疾的核心阶段。公司严格落实“分厂+职能部门”双级确认机制,聚焦乙炔气柜大修、聚合釜清洗、精馏设备更换、电气仪表检修等重点关键项目,从严把控停开车方案审批、安全环保措施落实、特殊作业票证管理全流程,现场安全技术交底,强化动火、受限空间等高风险作业管控,确保检修全过程安全可控、环保达标。
金泰氯碱全体员工将提振精神、团结奋进,以周密筹备、高效管控、务实攻坚,全力推动年度大修高质量收官,为装置长周期安全稳定运行保驾护航,为全年生产经营目标顺利达成提供坚实支撑。( 宜贝贝 段浩宁)
