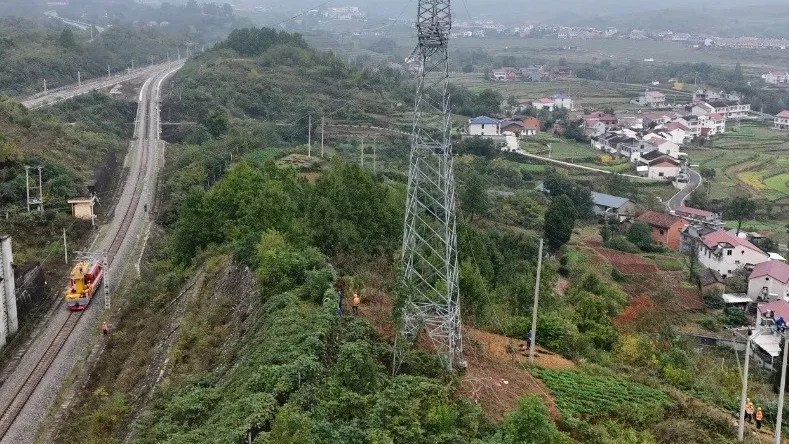

近日,西乡电力工区、汉阴供电工区紧密联动,配合国网安康供电公司完成35kV梁凤线007号至009号杆塔拆除专项整治,彻底清除外部高压线路侵入铁路安全范围的隐患,为阳安铁路牵引供电和行车供电安全筑牢屏障。

精心筹备 夯实基础

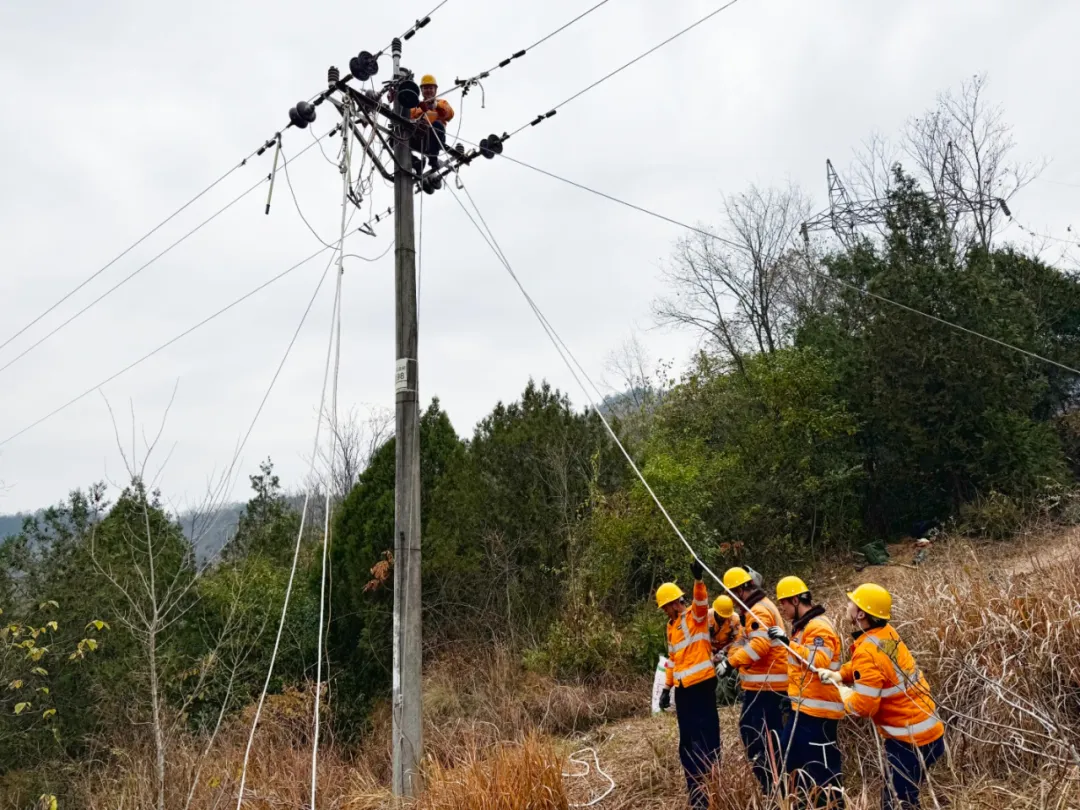

此次拆除区段紧邻铁路电气化设备,外部高压线路距牵引供电设备近、作业空间狭窄,存在导线摆动、塔材倾倒、感应电干扰等风险。作业前,车间主管到现场勘查地形、研究方案,电力、接触网工区精心准备,通过图示分工、无人机勘探联合筹备。西乡电力工区细化停电范围、现场围挡和地面安全管控;汉阴供电工区重点盯防牵引供电主线安全,预判高空作业对弓网设备影响,制定防触碰、防感应电专项方案。双方联合国网施工班组完成技术交底、风险研判和应急预案梳理。

密切配合 闭环管控

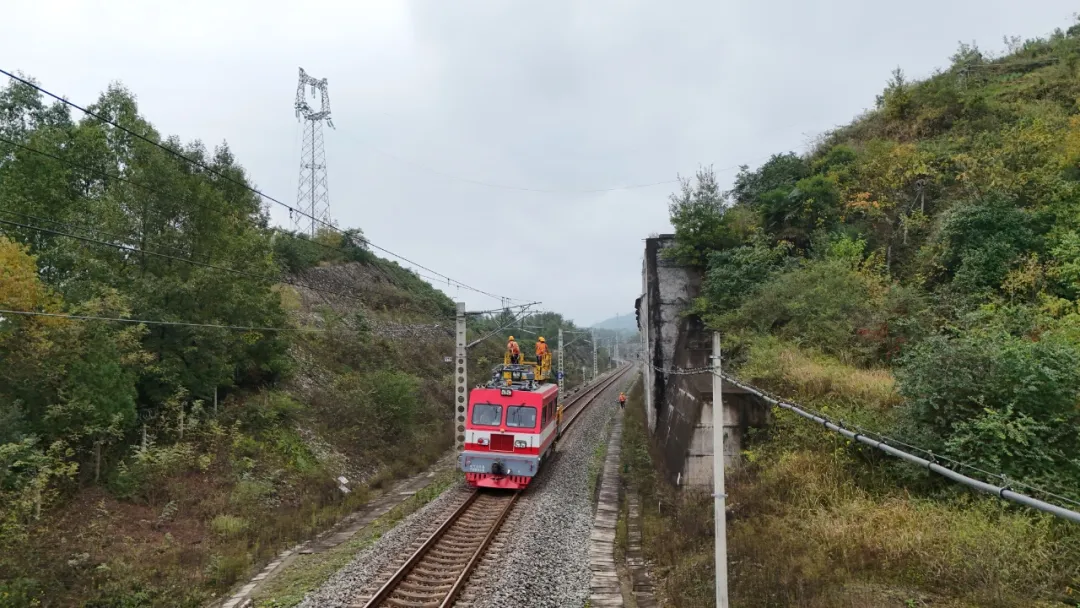

作业中,电力、接触网专业密切配合:电力专业守住地面设备与外围安全底线,接触网专业紧盯牵引供电“生命线”设备状态,全过程防范外力施工扰动、异物触碰、感应电损伤等隐患,确保拆塔、拆线、落料、清运各工序平稳有序、闭环可控。

协同整治 消除隐患
此次跨专业、跨单位协同整治,共拆除跨越汉阴配电所二电源及汉石自闭线、汉阴至池河上行电气化铁路的废弃电力线路2500米、35kV铁塔2座,精准消除长期威胁铁路电气化设备运行的外部重大隐患,进一步夯实路企联动隐患治理工作机制。(付雷 严嘉伦)
